新聞資訊

設備基礎切割拆除價格及注意事項
點擊:2221發布時間:2020-12-30


? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? ? 設備基礎切割拆除價格及注意事項

北京東興永盛工程技術有限公司擁有切割設備;金剛石繩鋸機6臺其中意大利進口的繩鋸機2臺,國產的繩鋸機4臺可獨立承接橋梁切割拆除工程、橋墩切割拆除工程、不規則的鋼筋混凝土建筑切割拆除工程、一米以上的圓裝飾柱切割拆除,基礎切割拆除、堤壩切割拆除工程等各種鋼筋混凝土切割拆除工程。


? 主要經營橋梁支撐梁拆除公司、墻體開門洞、樓板開門洞、墻體切割、橋梁拆除、混凝土切割拆除、橋梁切割拆除、支撐切割拆除、柱子切割柝除、墻體切割拆除、樓板切割拆除、地面切割拆除、水鋸切割拆除、繩據切割拆除、混凝土繩據切割、橋梁切割拆除、混凝土結構建筑物拆除、地鐵支撐梁切割拆除、樓梯切割拆除。樓板切割拆除,我公司專門從事各種混凝土破碎,擁有各種大小中型破碎設備.

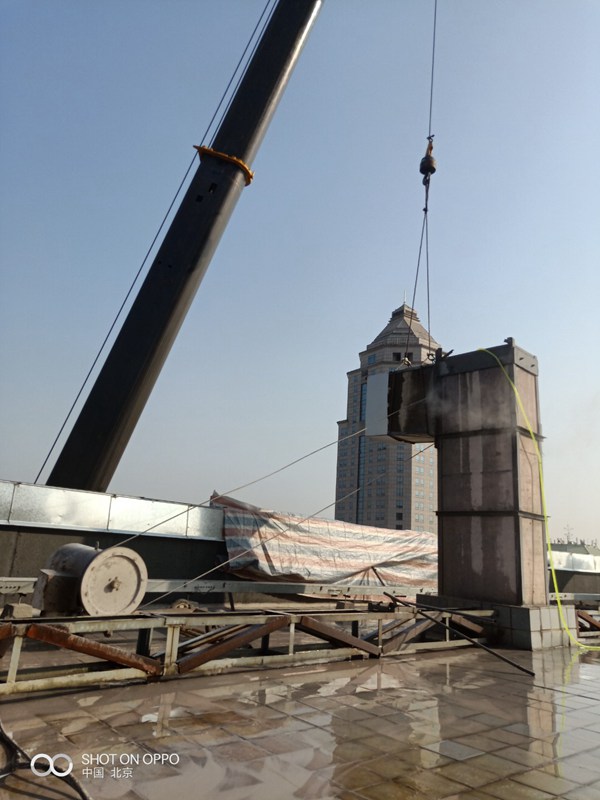

mmexport1498838960952

工藝流程:?

切割定位、放線 → 鉆工藝孔(起吊孔) → 預吊 → 切割→混凝塊起吊、運走


2 施工部署

對于面積較大的樓面拆除,原則上遵循從建筑兩邊向中間拆除,先拆樓板后拆梁、柱。

為了吊裝方便,大部分切割應按自下向上的施工順序進行,局部少量切割可根據現場實際情況采用從上向下的順序逐步進行。

特殊情況下,施工步驟可在現場靈活協調變動。


3 樓板切割

(1)、按每小塊不超過500公斤為原則進行切割,切割后的混凝土塊卸于下一層樓面或地面上。

(2)、根據設計圖紙要求,確定切割區域,先在樓板表面用墨線彈出所需切割的邊線,再根據起吊設備情況確定樓板分塊尺寸,為1.5m×1.5m左右。

(2)、清理切割區域場地,主要包括地面建筑及裝飾垃圾的清理,影響切割的各種管線(風管、電線管、雨水管等)。

(3)、樓板周邊采用平推式電動切割機切割,中間部分通過膨脹螺栓將小型切割機的軌道固定于被切割板面上,進行分塊切割。

(4)、主體結構樓板切割前用型鋼制作吊裝龍門架,吊架固定于梁上。

F、在欲切割的樓板塊上用鉆孔機均勻鉆4個孔,將鋼絲繩穿過,然后分邊掛于兩個手拉葫蘆的吊鉤上,混凝土切割后的吊裝葫蘆架于吊架上。

(5)、拉緊手拉葫蘆,使其充分受力;

(6)、采用鋼筋混凝土切割機, 配備專門人員指導施工。

I、切割完后采用2個手拉葫蘆將切割好的樓板吊裝輕放至下層樓面或地面。

mmexport1509366080947

4 梁切割

(1)、前期準備工作同板切割。

(2)、安裝臨時支撐。由于切割時將原結構梁截斷,必須對剩余梁段安裝臨時支撐,以保證結構安全。支撐材料采用鋼管等。

具體做法為:量取比梁底凈高略短的鋼管,兩頭焊10mm鋼板,上端鋼板用膨脹螺栓錨固于梁底,下端用木楔塞牢,支撐離切割線約800mm。

(2)、在切割梁的上層梁上打2根Ф12膨脹螺絲,掛上12mm厚鐵板做吊點,共做兩個,然后各套上一個3噸手拉葫蘆。

(3)、將鋼絲繩套入待拆除梁兩端,然后掛在手拉葫蘆吊鉤上,并拉緊葫蘆。

(4)、采用鋼筋混凝土切割機,配備專門人員在梁拆除定位線兩端進行切割。

F、將切割好的梁輕放至地面,放下的梁用風鎬或人工進行分解,成塊后運出樓面。


5 柱切割

(1)、切割柱水平方向用5T手拉葫蘆連接,以便切割時柱均勻受力,保持柱平衡。

(2)、保持平衡的狀態下用φ100水鉆截斷4/5的柱,保留柱傾倒一面的鋼筋作為支點。

(3)、安排操作工人在3個不同方向的葫蘆位置準備吊裝,吊裝時三個操作工同時收放葫蘆,保持柱的平衡,當1號葫蘆收緊時,2號和3號葫蘆同時放松,

如此類推直到把柱放倒在預先放置的廢棄輪胎上,然后割斷預留鋼筋。

(4)、在樓面用φ100水鉆把柱分段,利用液壓叉車把分段后的柱運至吊裝位置,采用吊車吊至地面破碎。

1606876107577

6 局部剪力墻拆除

(1)、 視待拆除的剪力墻的高度和寬度設計切割線。所分切割每塊重不超過500公斤。

(2)、用沖擊鉆將墻體頂部一邊樓板打穿,穿過鋼絲繩,然后掛在5噸手拉葫蘆上;

(3)、用鉆孔機在待拆除的剪力墻塊上鉆孔,穿過鋼絲繩,然后掛在5噸手拉葫蘆吊鉤上;

(4)、 拉緊手拉葫蘆;

(5)、采用墻面切割機或鉆孔機排孔切割墻體,如采用墻面切割機需在墻面安裝軌道。一般先拆除下部墻塊,再拆除上部墻塊;

(6)、 采用手拉葫蘆將切割下的墻體輕放至樓面上。

圖片25

6 現場安全管理

(1).施工過程中上下樓面同時指定專人負責安全,施工中嚴禁由切割孔向下拋物,切割完成后所形成的空洞必須設置維護或用竹笆封閉,并設明顯標記。

(2).混凝土吊裝過程中指定專人負責指揮,吊裝區域內嚴禁站人。

(3).由于施工現場所采用的機械設備多數采用380V動力電,施工現場必須安全用電,嚴禁亂接亂拉。電器設備定期檢查。

(4).使用電器時應嚴格按操作規范進行,所有大型設備須有接地裝置,插座須帶空氣保險裝置。

(5).在一定施工區域內禁止吸煙。如需動火作業,必須通過現場業主及有關部門批準后,在規定的時間內動火,動火時現場管理人員必須在場。

詳情咨詢? 楊經理 13910912503


官網詳情鏈接 http://m.jnbljj.cn


分享到:
